土木>鴨川広域河川改修(加速化1級・防災安全)工事

工期  令和4年 8月1日から令和5年 3月25日



鴨川広域河川改修(加速化1級・防災安全)工事が本格始動して参りました。

台風が多い最近ですが安全第一で作業を行います。

只今の施工状況です。

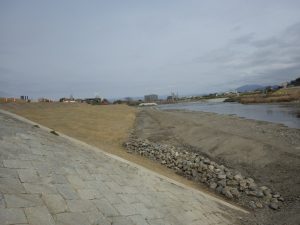

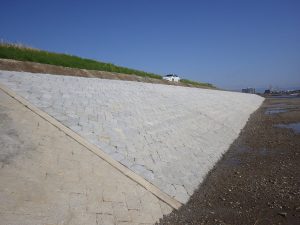

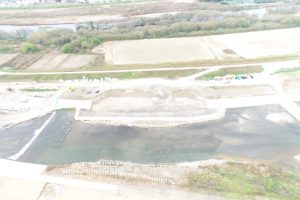

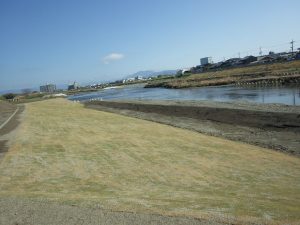

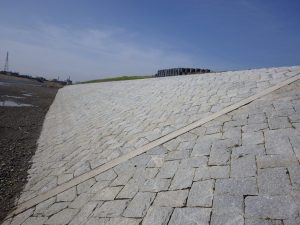

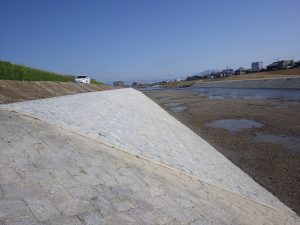

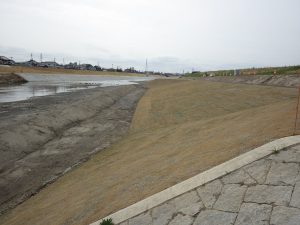

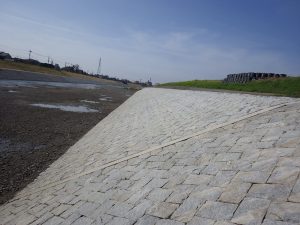

2023.03.31完成

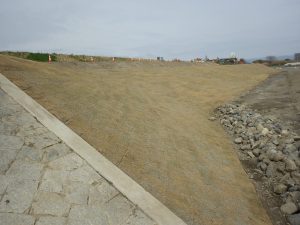

上流側

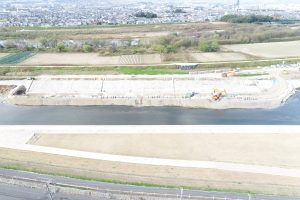

下流側

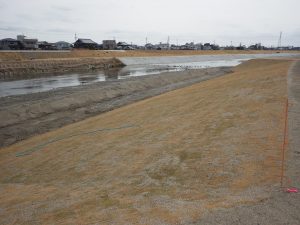

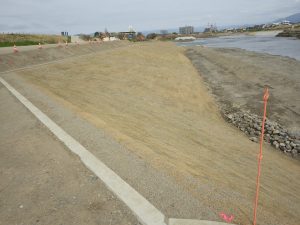

2022.12.15 更新

上流、下流から覗く現在の進捗状況です。

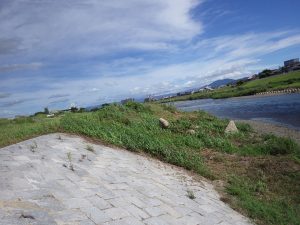

上流側

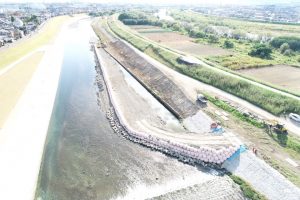

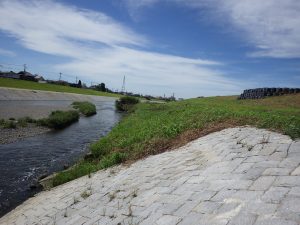

下流側

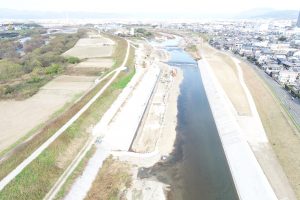

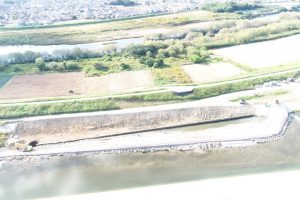

下流側全景



2022.10.29 更新

ドローンによる航空撮影(上流・下流)

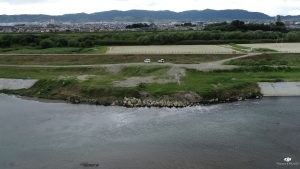

上流着工前

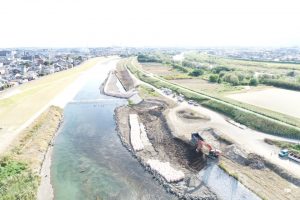

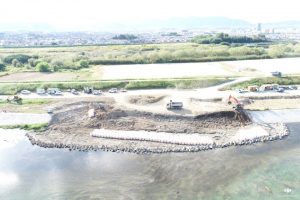

上流着工後(進捗状況)

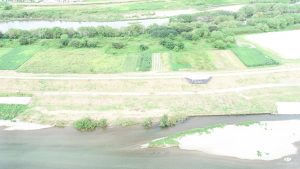

下流着工前

下流着工後(進捗状況)



2022.09.16 更新



着工前(上流)



着工前(下流)

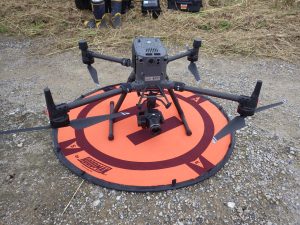

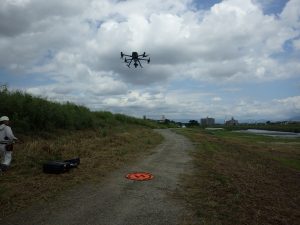

測量用ドローン

ドローンに取り付けたカメラで垂直写真を撮影し、撮影した写真から3次元地形データを復元する測量方法です。

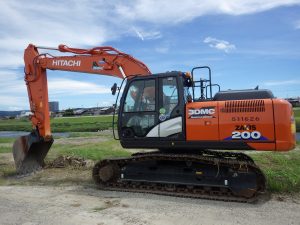

ICT油圧ショベル

3D設計データに基づいて重機による半自動制御(マシンコントロール)で高精度な作業を行うことができます。

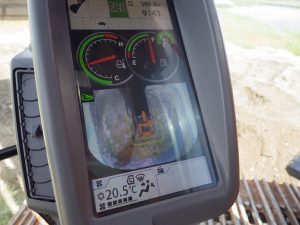

運転席に設置されたディスプレイによって重機周囲の映像が映し出され、作業員等の安全を確保できる

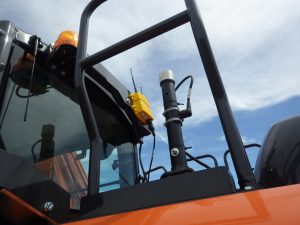

3D機能専用受信機 油圧ショベルの3次元位置や向きをリアルタイムに測定できる

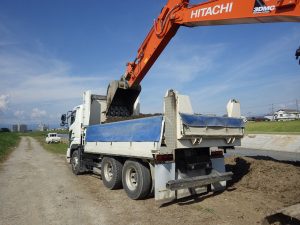

残土積込状況

最大積載量

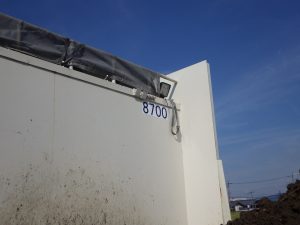

オペレーターから見やすい位置にダンプトラックの最大積載量を明示しています。(8700)

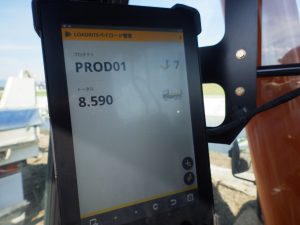

過積載対策

運転席に設置されたディスプレイで積込んだ土砂の重量を管理し、過積載を防止しています。
